Ferdigbefaringer fasadeprosjekt

Vi begynner å nærme oss slutten av fasadeprosjektet og vi har allerede gjenomført 2 ferdigbefaringer med entreprenøren Alliero og vår prosjektansvarlige OPAK.

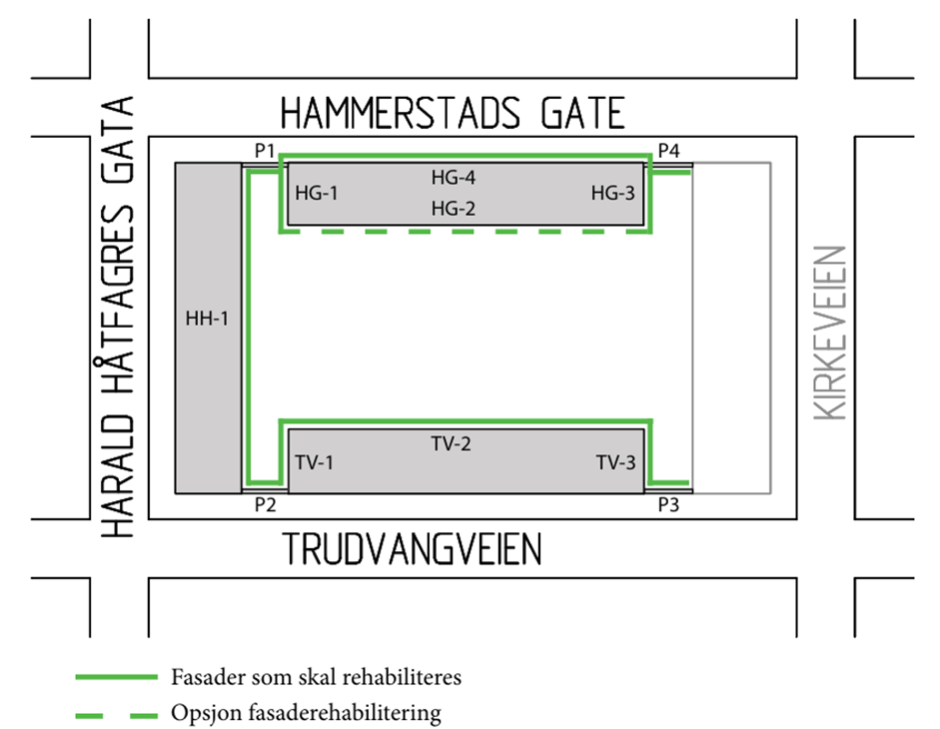

Vi har ferdigbefart alle gavlevegger, HG-1, HG-3, TV-1 og TV-3. I tillegg er TV-2 ferdigbefart. Det er lite å utsette på utførelsen og det som påpekes er flekkvis mangler i malingen, såkalte helligdager. Entreprenøren vil gå over før stillasene tas ned.

Videre plan for befaringer er HH-1 og HG-2 22. april.

Det neste som vil skje er kvaderpussen på 1. etasje i HH-1, TV-2 og portrommene. Det kreves ikke stillas for dette, men derimot må vi demontere ringeklokkeanlegget for å ikke ødelegge disse under oppussingen og at det blir malt på undersiden om vi i fremtiden skal bytte paneler.

Ringeklokkepanelene demonteres i løpet av uke 17, 20.-25. april.

HG-4 ferdigbefares i løpet av mai sammen med portrommene.
