Støping er utført på alle balkonger i TV 7 – 15 og HG 22. Vi har tatt igjen mye av det tapte fra sen oppstart i fjor.

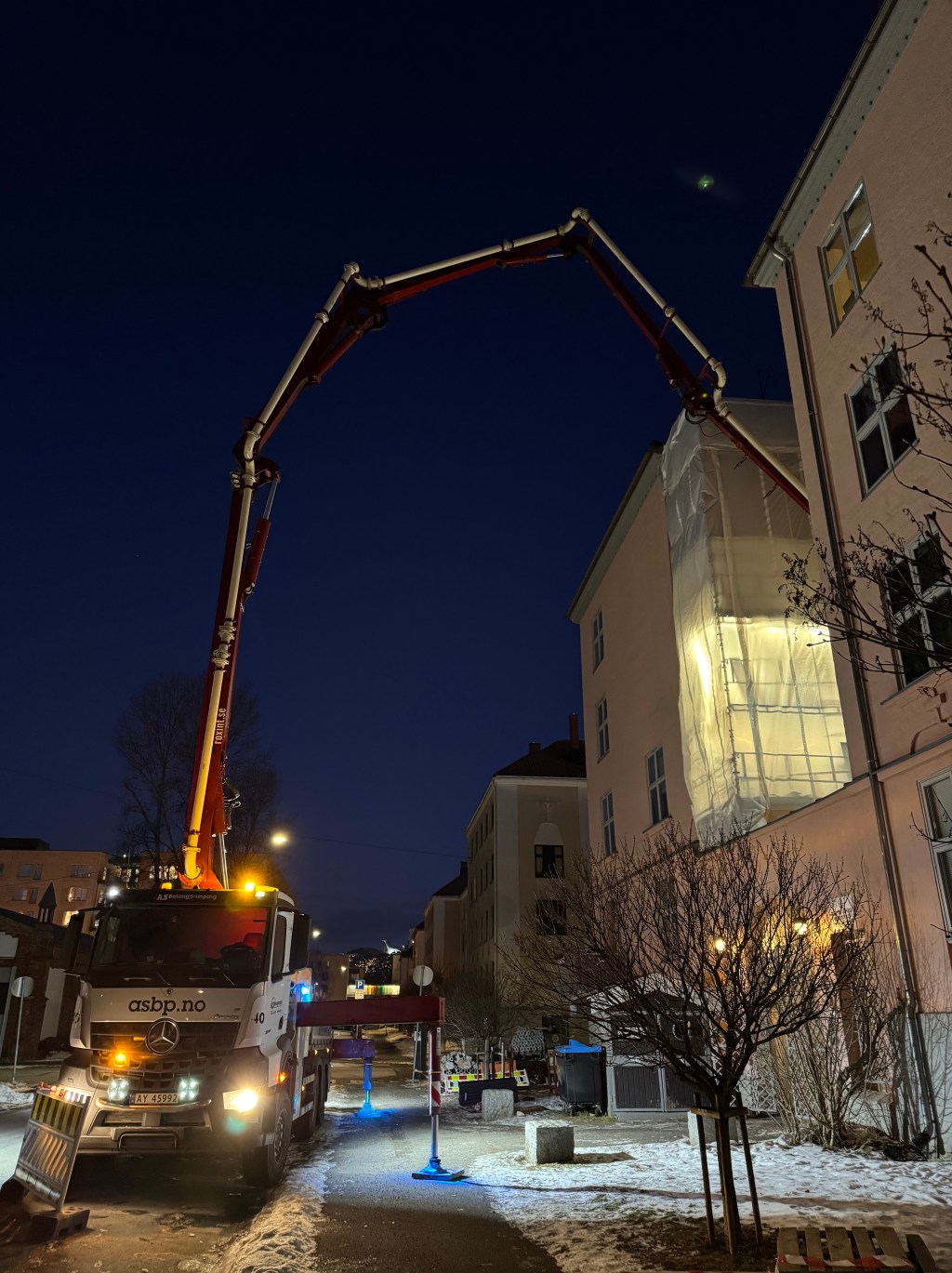

Forskaling og støp
Det viktigste vi forsøker å oppnå er at vann skal renne bort fra byggningskroppen. Her demonstrer entreprenøren riktig fall på støpen ut fra byggningskroppen. Vi vil derfor ikke lenger være avhengig av nedløpene som tidligere var plassert inntil veggen og vannet vil renne ut gjennom dryppneser i fremkant av balkongdekket.
Det er gøy å se hvor flott balkongene blir, her ved 2. etasje i Trudvangveien.
Hull i veggen
Dessverre har 3 leiligheter i HG fått hull inn gjennom murveggen når stålbjelker har blitt fjernet. Entreprenøren har lagt en plan for hvordan dette skal utbedres og er i direkte kontakt med de 3 eierne det gjelder.
I enkelte trappeløp har murstein beveget på seg og skapt hull. Disse hullene vil tettes, men rehabilitering av trappeløpene er ikke en del av dette prosjektet. Inntil trappeløp er pusset opp som et eget prosjekt vil vi kunne se murpussen som benyttes til å tette igjen.

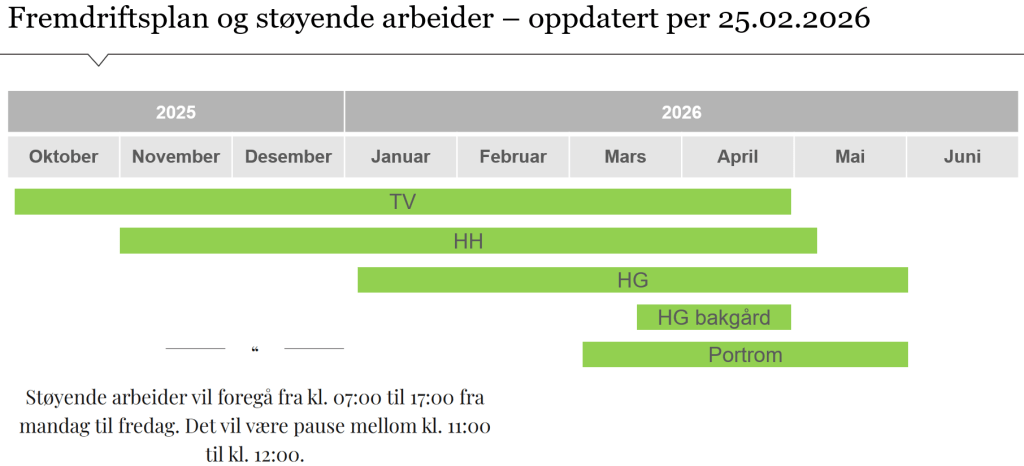

Ny tidsplan

Slik så fremdriftsplanen ut da vi presenterte den på informasjonsmøtet 17. november i fjor.

På grunn av mer arbeid med stålbjelkene enn først antatt og at vi ikke kom i gang med arbeidet før i slutten av november, har tidsplanen forskjøvet seg noe. Vi har tatt igjen noen ledetider, blant annet ved å støpe 2 bygg samtidig.
Pusskadeprosenten på de ulike byggene har fordelt seg som følger
- TV 25 %
- TV 13 – HG 22 (HH) 21 %
- HG 30 %.
Ikke overraskende er det HG som har hatt de mest omfattende pusskadene og flere bjelker over vinduer må byttes på dette bygget, 23 mot 7 på de andre til sammen. Pusskadene kommer i de aller fleste tilfeller av vann som har stått på brannbalkongene inn til murveggen.
Viktig informasjon til alle som bor i Hammerstads gate 16 – 20
For å sikre fremdrift i prosjektet og ikke vente til fasaden mot gaten er ferdig, ønsker vi å sette opp stillas mot bakgård i uke 13. Etter planen vil arbeidet med fasaden mot bakgård vare ut april. Dersom noen av beboerne i dette bygget har sterke innsigelser mot dette, ber vi dere ta kontakt med styret innen utgangen av 4. mars.
